d’Alburcht
Uitbreiding en verduurzaming d’Alburcht
Sporthal d’Alburcht wordt uitgebreid, vernieuwd en duurzamer gemaakt. Zo komt er een aparte turnzaal, waardoor er straks meerdere verenigingen tegelijk kunnen sporten.
Verder wordt de dorpshuisfunctie in ere hersteld. Naast twee grote zalen komen er 3 kleine vergaderruimten bij. Hier kunnen verenigingen, organisaties en buurtbewoners gebruik van maken. Zo wordt d’Alburcht niet alleen een plek om te sporten, maar krijgt het ook de functie van dorpshuis terug: een plek waar inwoners van Wijk en Aalburg elkaar kunnen ontmoeten.
Daarnaast is er een plan gemaakt voor het buitenterrein. Er komen meer parkeerplaatsen en er komt meer ruimte voor groen en het opvangen van hemelwater. Ook wordt de bereikbaarheid van het gezondheidscentrum verbeterd.
Vernieuwen in plaats van nieuwbouw
Er is bewust gekozen voor vernieuwen in plaats van nieuwbouw van d’Alburcht. Vernieuwen is goedkoper en duurzamer, omdat bestaande structuren opnieuw worden gebruikt. Zo besparen we op grondstoffen. Met betere isolatie en installaties die minder energie verbruiken maken we d’Alburcht klaar voor de toekomst.
Planning
In juni 2025 zijn de werkzaamheden gestart. Tijdens de zomervakantie is de sporthal gerenoveerd. Hierdoor konden de scholen en sportverenigingen er met de start van het nieuwe schooljaar weer volop gebruik van maken. Nu wordt er gewerkt aan de nieuwe turnzaal, nieuwe kleedkamers en de entree. Tot slot wordt de grote zaal en bar aan de voorzijde van het pand aangepakt.
Mijlpalen
Definitief ontwerp
Oktober 2024
Inloopavond
November 2024
Aanvraag omgevingsvergunning
Begin 2025
Aanbesteding werkzaamheden
Voorjaar 2025
Start werkzaamheden
Juni 2025

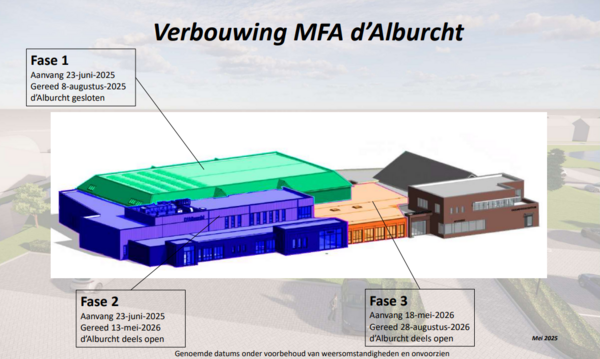

Renovatie sporthal
Juni - augustus 2025
Nieuwbouw turnzaal, kleedkamers en entree
Juni 2025 - mei 2026
Verbeteren buitenterrein bij gezondheidscentrum
Februari 2026
Verbeteren buitenterrein bij entree d’Alburcht
Mei 2026
Verbouwing grote zaal en bar
Mei - augustus 2026
Feestelijke heropening
Augustus/ september 2026
